Tým společnosti Doosan Škoda Power dokončuje stavební část projektu na modernizaci dvou turbínových soustrojí pro teplárnu v polském Plocku. Hodnota celé zakázky jsou zhruba tři miliardy korun.
Společnost Doosan Škoda Power navázala na své dlouhodobé působení na polském trhu, kde již v roce 2017 dokončila projekt Orlen Plock TG7 s výkonem 70 MW. V současnosti řeší zakázku, která se týká modernizace bloků TG4 a TG5 v teplárně skupiny Orlen v polském Plocku. Jde o projekt s hodnotou přibližně 125 milionů eur, v přepočtu asi tři miliardy korun.
Doosan Škoda Power zajišťuje nejen dodání dvou 55MW protitlakových turbín a dvoupólového generátoru, ale i kompletní realizaci projektu. „Tato investice se realizuje formou EPC kontraktu, což znamená dodávku technologie takzvaně na klíč – od designu turbosoustrojí přes výrobu, instalaci, uvedení do provozu. Nově dodaná turbosoustrojí a přidružená technologie budou mít o 9 procent vyšší účinnost v porovnání s původní technologií, což významně přispěje k efektivnější výrobě elektřiny a tepla, snížení provozních nákladů, jakož i k ochraně životního prostředí,“ říká Tomáš Winkler, vedoucí odboru Vedení projektů z Doosan Škoda Power.
Modernizace běží za plného provozu
Na rozdíl od standardních dodávek zahrnuje tento projekt rozšířený rozsah služeb a technologií. Klíčovou výzvou je rekonstrukce za plného provozu ostatních šesti stávajících strojů, kotlů a technologického vybavení, což vyžaduje mimořádnou technologickou a prostorovou koordinaci.
Navíc se nejedná o pouhou výměnu stávající technologie. „Nově dodávané bloky jsou dispozičně i technologicky výrazně složitější a musí se integrovat do omezeného prostoru. Pro zajištění maximální přesnosti a minimalizaci rizik jsme využili nejmodernější technologie 3D skenování, která tvořila základ pro detailní projekční přípravu,“ vysvětlil Tomáš Winkler.

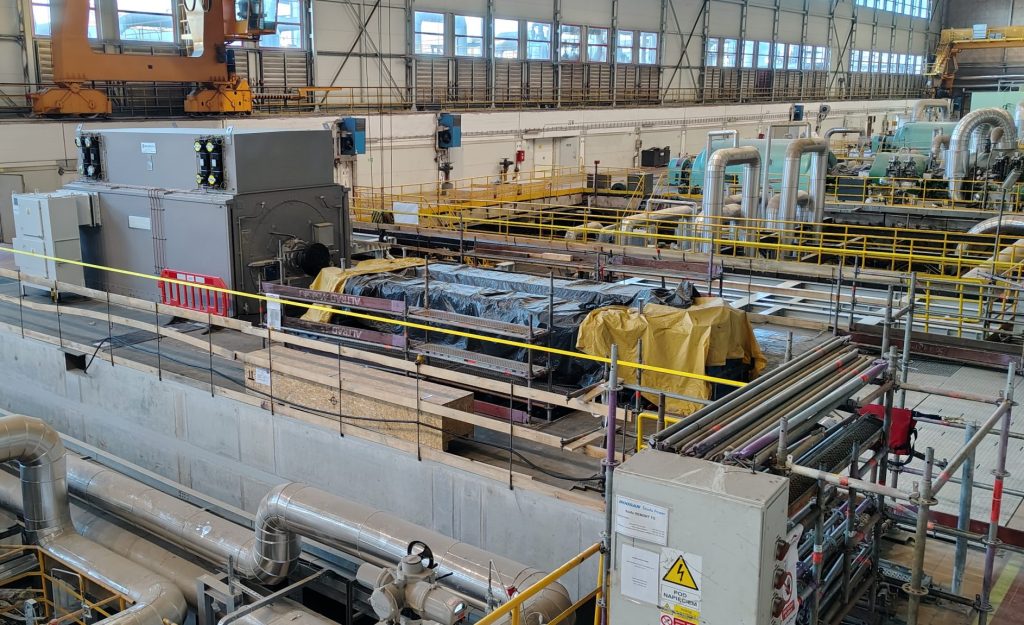

Součástí dodávky je i kompletní realizace stavební části, včetně specifického založení konstrukcí pomocí mikropilot. Tým Doosan Škoda Power je na staveništi v Plocku již osm měsíců a může se pochlubit významným pokrokem. Téměř celá stavební část projektu je hotová, což je zásadní milník pro další fáze.
Srdcem dodávky je jednotělesová odběrová protitlaková parní turbína řady DST-S10 s výkonem 55 MW, a dvoupólový generátor. První dodávky dílů soustrojí proběhly letos na jaře a nyní několik měsíců probíhá montáž soustrojí. Kromě standardního rozsahu dodá Doosan Škoda Power také několik typů transformátorů a kompletní sestavu zapouzdřených vodičů. Značně náročnou částí bude provedení dvou kabelových podzemních vysokonapěťových 30kV propojů mezi stávající a nově budovanou rozvodnou.
Servis je nasmlouván na 10 let
Montáž bloku TG4 by měla být kompletně ukončena na konci letošního roku a jeho předání do provozu je plánováno na říjen roku příštího. Pro zachování kontinuity a bezpečnosti provozu kogenerační jednotky se realizace rozdělí do dvou etap. Po půlroční pauze, během níž majitel odstaví a demontuje jednotku TG5, budou práce opět pokračovat.
Tým následně zahájí práci i na druhém bloku, jehož předání do provozu se očekává v polovině roku 2029. Součástí kontraktu je navíc i smlouva o dlouhodobém servisování po dobu 10 let pro každé z modernizovaných turbosoustrojí.
